Cuánto se demora una muestra de ropa, etapa por etapa

Las ocho etapas de una muestra de ropa, cuánto toma cada una y cuál es la que de verdad manda el calendario. Con los tiempos reales de nuestra planta.

Una muestra validada en 3D sale en menos de cinco horas si el molde ya está trazado. La muestra física se cose en menos de 24 horas una vez aprobado el diseño y con los insumos en el taller. El desarrollo completo toma de 2 a 8 semanas, y lo que define en qué punto de ese rango caes es conseguir la tela.

Esos son nuestros números, de nuestro taller de muestras, y vale decirlos con esa precisión porque en este sector los tiempos de muestra se cotizan en vago. Abajo va a dónde se va cada hora, para que puedas juzgar si una cotización que recibiste es realista.

Las ocho etapas, y cuánto pesa cada una

EtapaQué pasaCuánto toma
1. InsumosLlegan al taller la tela, los hilos, los botones, las cremalleras y las marquillasDe días a semanas. Es la variable de verdad
2. PatronajeSe trazan las piezas y se escalan por tallaDe horas a días según la complejidad
3. Ingeniería de la prendaCómo se va a coser, en qué orden y en qué máquina, y de ahí sale el costo estimadoHoras
4. CorteSe imprime el molde y se cortan las piezasHoras
5. ConfecciónSe arma la prenda y se miden los tiempos de cada operaciónMenos de un día en la mayoría
6. MediciónSe mide sobre modelo contra tu tabla de medidasHoras
7. AjustesSe corrige el molde y se rehace lo que haga faltaEl ciclo. Cada vuelta repite de la 2 a la 6
8. EntregaSe presenta la muestra con su costo estimado de producciónEl mismo día

Lee esa tabla y la pregunta «¿por qué una muestra se demora semanas?» se contesta sola. Coser una muestra es un día. Todo lo demás es esperar materiales y dar más de una vuelta por la etapa 7.

Dónde el 3D quita la espera

La etapa siete es la cara. Antes, corregir un calce significaba volver a trazar, imprimir, cortar y coser, así que cada ronda de comentarios costaba días y una prenda de tela.

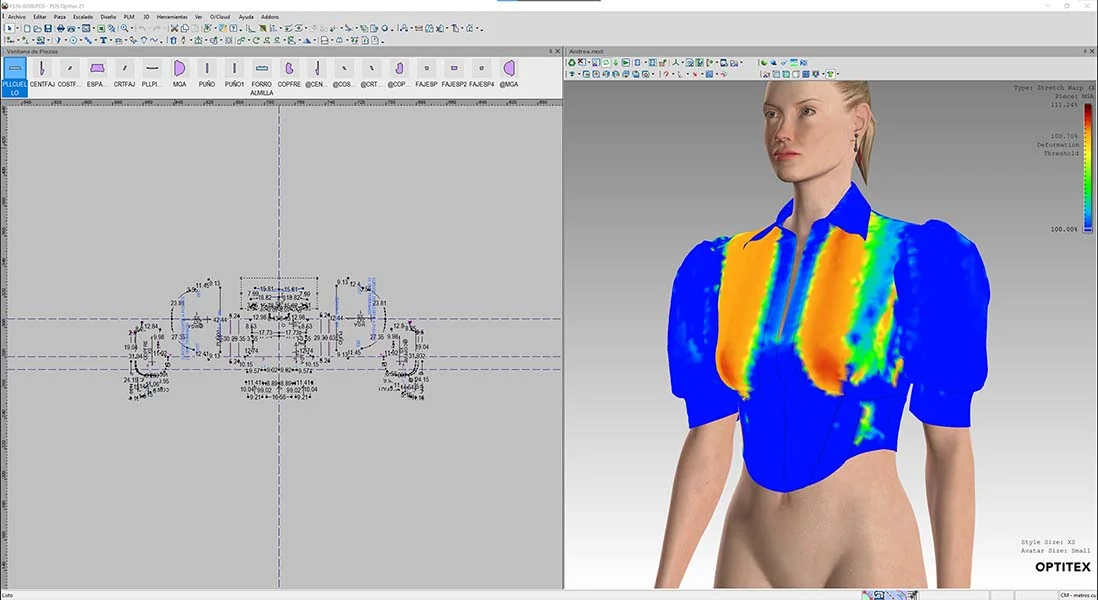

Simular la prenda desde su molde en 2D mueve ese ciclo a la pantalla. Las piezas se ensamblan virtualmente sobre un maniquí, se simula la caída con los parámetros medidos de la tela, y las correcciones entran directo al molde. Llegamos a un render fotorrealista en menos de cuatro horas, con moldes paramétricos ya ajustados por talla, y se puede iterar tantas veces como el diseño lo pida antes de cortar nada.

Cuando la versión 3D queda aprobada, la muestra física se cose en menos de 24 horas, porque a esa altura el molde ya está bien.

Boceto, modelo 3D y blusa blanca terminada mostrando la secuencia de desarrollo de muestra
La misma prenda como boceto, como simulación y como muestra cosida. El paso del medio es el que quitó casi toda la espera.

Lo que el 3D no acorta

Dos cosas, y son justo las que dominan el calendario.

El abastecimiento. Si la tela hay que pedirla, tejerla o importarla, la muestra espera por más rápido que sea el trabajo de molde. Por eso nuestro rango de desarrollo es un rango y no un número, y por eso llegar con una tela ya elegida acorta todo lo que viene después.

El veredicto sobre materiales. Un render no te dice cómo se siente una tela ni si el color es el correcto, así que la muestra física se queda en el proceso. Quien te ofrezca saltártela por completo te está ofreciendo una sorpresa en producción.

El resumen honesto: el 3D comprime calce y proporción de semanas a horas, y deja el abastecimiento y la aprobación de materiales exactamente donde estaban. Esto no es lo mismo que una imagen generada con IA, que se confunden seguido siendo cosas distintas.

Lo que cuesta una muestra, más allá de la plata

Cada vuelta de muestra física consume tela, tiempo de máquina y el día de una operaria, y esos costos caen igual si la muestra salió bien o mal. Mover las versiones equivocadas a la pantalla elimina ese desperdicio, que es el argumento del 3D que aguanta cualquier escrutinio. El argumento ambiental es el mismo: la tela que no se corta es tela que no se bota.

Lo que no hace es volver gratis el muestreo. Una muestra física sigue siendo una prenda hecha de a una por manos expertas, y se cobra como tal. También es el seguro más barato que existe contra producir un lote de algo que no queda bien.

Preguntas frecuentes sobre la fabricación de muestras

¿Cuánto se demora la fabricación de una muestra de ropa?

Con insumos en mano y molde trazado, la versión 3D sale en menos de cinco horas y la física en menos de 24. Contando desde la primera conversación, con abastecimiento incluido y espacio para correcciones de calce, cuenta entre 2 y 8 semanas.

¿Qué es lo que más demora una muestra?

Casi siempre la tela. Un material que hay que conseguir, tinturar o importar manda el calendario. Después, la cantidad de correcciones de calce, que depende de cuánto tenga de nuevo la prenda y no de qué tan rápido trabaje la fábrica.

¿Cuánto cuesta una muestra?

Depende de la prenda, la tela y de cuánto haya que desarrollar, así que un número dado sin esos tres datos es un invento. Lo que sí se puede decir es que se cobra por muestra y que baja bastante cuando el diseño es una variación de algo conocido en vez de algo nuevo.

¿Necesito ficha técnica para pedir una muestra?

Con nosotros no. Basta una foto de referencia, y la ficha se levanta durante el desarrollo. Si ya la tienes, acorta la etapa de patronaje. Si quieres armarla tú, tenemos la plantilla de ficha técnica.

¿Puedo aprobar una prenda solo con el render 3D?

Puedes aprobar calce, proporción y construcción, y de hecho es lo normal. Lo que no deberías aprobar ahí es la tela ni el color, y de todas formas te enviamos muestra física antes de producir.

¿Cuántas muestras hacen falta antes de producir?

Rara vez una sola. Dos o tres vueltas es lo normal en una prenda nueva, y aprobar en la primera casi siempre significa que algo no se revisó. Cada vuelta en 3D cuesta horas, y por eso conviene gastarlas ahí.

Cómo trabajamos

El desarrollo de muestras de GAT Fashion Lab pasa en nuestro propio taller en Cali, al lado de la línea de producción y no en un estudio aparte, que es por lo que un ajuste se puede hacer el mismo día en que se detecta. Llevamos más de veinte años desarrollando colecciones, y arrancamos igual desde una dirección de tendencia que desde la foto de una prenda que a la marca ya le gusta.

Tras la muestra viene la producción: de 30 a 45 días hábiles contados desde tu aprobación, sobre pedidos que abren en 36 unidades por referencia y color. Al planear, cuenta que reponer esas 36 vuelve a costar el mismo calendario. ¿Quieres tiempos y número reales de tu prenda? Descríbela en nuestro cotizador. De Colombia para el mundo.
